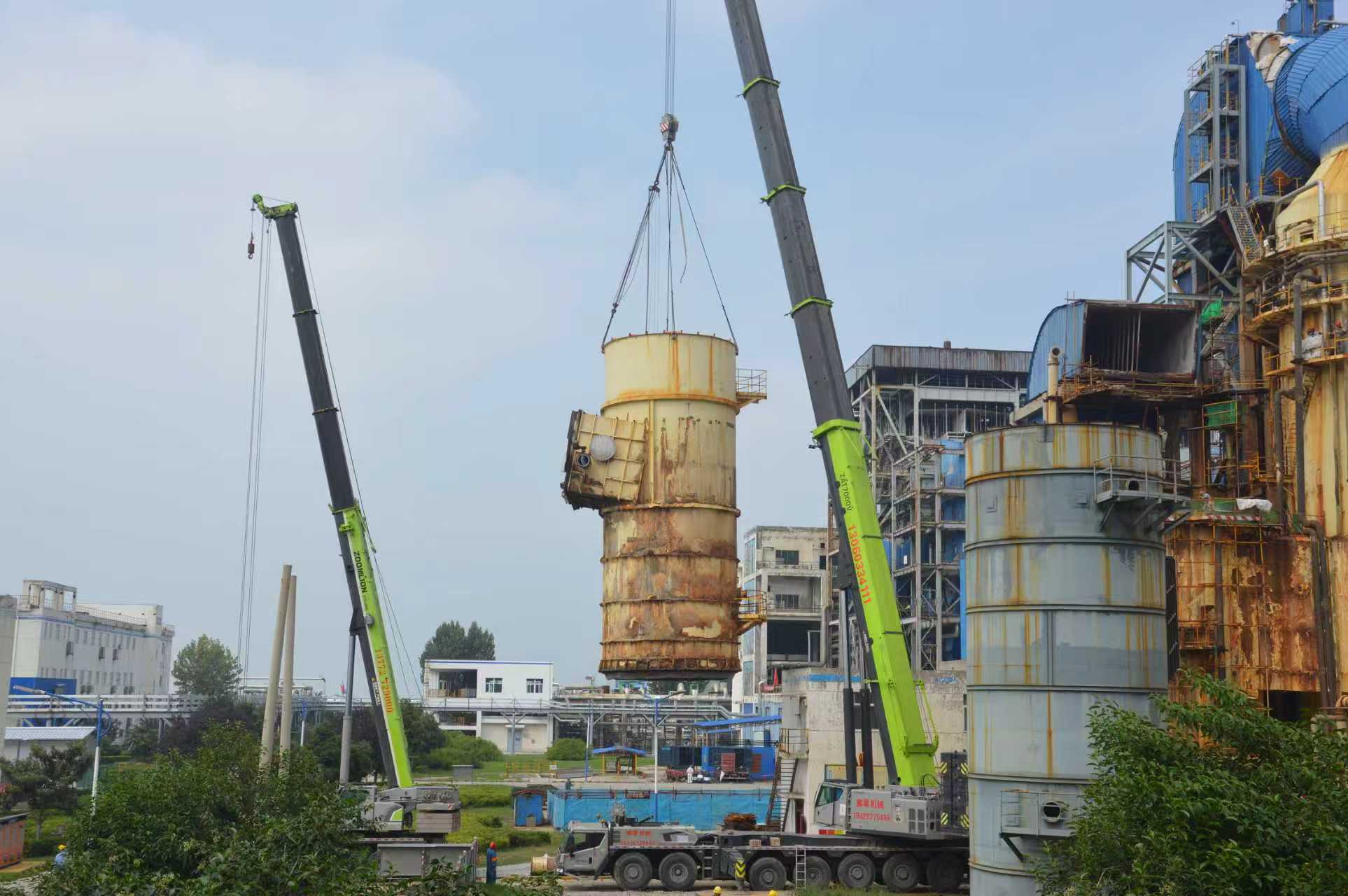

秋雨綿綿,寒意漸濃。面對雨季施工的困擾,維保中心經過周密部署和連續奮戰,克服了現場組織難、吊裝風險大、時間任務緊等的嚴峻挑戰,見縫插針與天氣“打游擊”,安全高效完成了熱力中心脫硫洗滌塔的更換作業。 熱力中心洗滌塔使用周期已長達8年,按照環保要求列入熱力中心2025年度計劃檢修項目,維保中心第一黨支部將此項任務作為攻堅克難項目,經過兩個多月的精心制作,制造維修壓容班全體人員完成符合質量要求的新洗滌塔。9月15日,3#鍋爐停車具備更換條件,維保中心迅速組織黨員突擊隊開展安裝作業。 面對多雨天氣,維保中心提前研判,選擇周內唯一無雨的9月20日作為安裝日期。在安裝前,由于舊塔地腳螺栓需要重復使用,班組提前對地腳螺栓進行了專項處理,利用前期下雨時間拆卸割除,進行外絲修復和潤滑處理,使地腳螺栓達到安裝質量標準。洗滌塔質量約45噸、直徑6米、高度10米,吊裝難度較大,班組制定了詳細的吊裝方案,明確現場指揮體系,做好各項安全預案,為順利安裝奠定了堅實基礎。 9月20日清晨6時,700噸吊車準時進場進行配重搭載,汽運班吊車協同輔助。上午11時,所有準備工作全部就緒后更換作業隨即展開。在開始舊塔試吊過程中,由于管內物料暨下部塔體原因,大臂起吊至合理噸位后無法繼續作業。面對突發狀況,檢修人員果斷出擊,全員上陣,運用大錘、撬杠、千斤頂等輔助工具,成功將塔體撬開縫隙,成功為塔體吊裝掃清了障礙。在新塔吊裝環節,班組充分借鑒舊塔起吊經驗,對起吊鋼絲繩長度進行精準微調,使新塔在吊裝過程中保持平穩,一次性準確進入安裝區域,展現了高超的專業技能和豐富的實戰經驗。 在整個作業過程中,維保中心始終堅持“緊日子”思想,將節約意識貫穿始終。通過統籌協調,將所有吊裝作業集中進行,避免壓車,最大限度地提高了設備使用效率,節約了吊車臺班費用。同時利用舊塔可用的閥門附件進行后續安裝工作,有效降低了成本支出。 此次洗滌塔更換任務的圓滿完成,不僅消除了重大設備安全和環保隱患,保障了生產系統的穩定運行,更展現了維保中心團結協作、攻堅克難的優良作風以及精打細算、降本增效的專業精神。(維保中心 吳穎)
